勘测技术院垫丰武高速控制测量项目进展顺利

发布时间:2021-01-07 18:22:12 信息作者: 江子文 浏览:5128 次
【字体大小:

由我队勘测技术院承接的垫丰武高速控制测量项目,起于重庆市垫江县,途径丰都县,止于武隆区,分为三个标段,该院主要承担一标段和二标段,总里程约104公里。

该项目是高速公路新建项目,主要工作内容是为高速公路的新建设立施工控制网,项目共设计埋设控制桩190个。目前平面控制测量外业数据采集现已全部完成,内业数据处理也已接近尾声。高程控制测量包括三等水准测量和四等水准测量,其中,三等水准测量约200公里,现已完成170公里,四等水准测量约350公里,现已完成320公里。

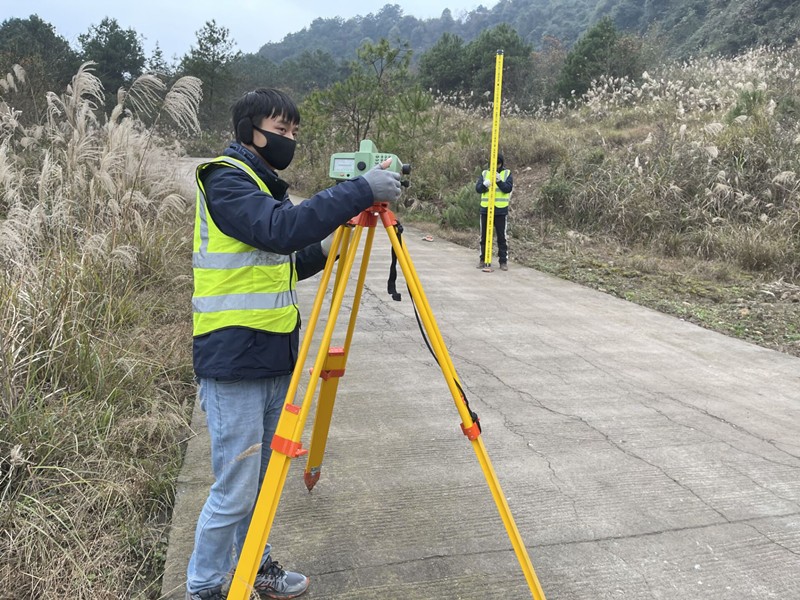

该项目工作地区为渝东山区,地势险峻、交通不便、通视条件差。项目部于10月21日进场,为了抢抓工期,现场作业人员冒着潮湿和寒冷的天气已连续奋战两个多月,工作成绩也得到了业主方的充分肯定,树立了良好的形象。

目前该项目进展顺利,预计1月15日之前完工。
